Construction d’un boulevard urbain à Bamenda : les travaux d’assainissement et de chaussée se poursuivent.

Les travaux de construction du Boulevard urbain dans la ville de Bamenda se poursuivent avec une progression régulière sur le terrain. Au 2 février 2026, les activités liées au dégagement des emprises, aux terrassements, aux ouvrages hydrauliques, à l’assainissement et au déplacement des réseaux gagnent en intensité, portant l’avancement physique global du projet est évalué à plus de 9 %.

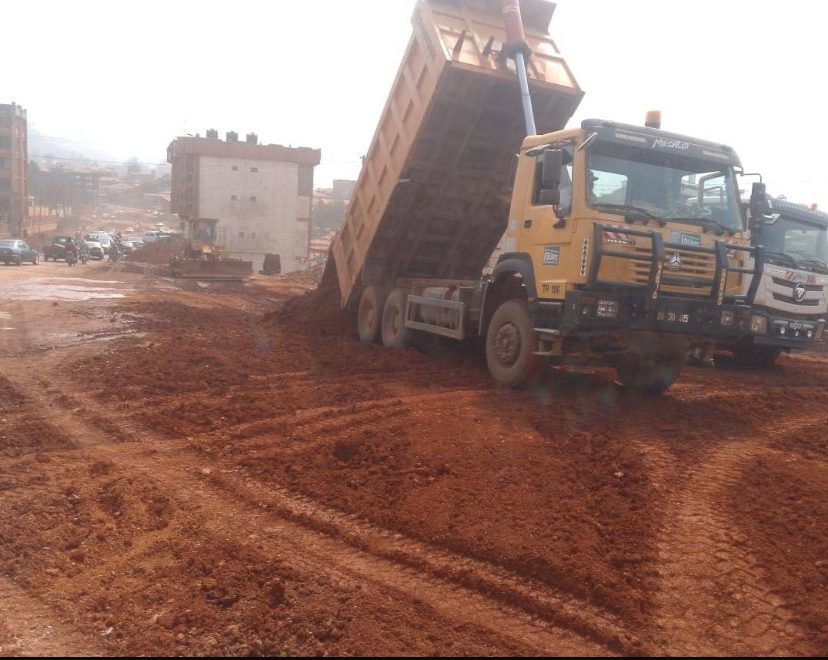

Comparativement à la période du 19 au 23 janvier 2026, le dégagement des emprises a atteint 3,83 km sur les 6,5 km que compte le projet. Les terrassements généraux évoluent également à un rythme soutenu, avec 3,75 km réalisés sur 6,5 km.
Au niveau des ouvrages hydrauliques, les interventions se poursuivent sur différents sites, notamment à travers les travaux de coffrage et de ferraillage des ouvrages en cours. En parallèle, la démolition des anciens caniveaux se poursuit sur le tronçon Hospital Roundabout – T-Junction, précisément entre les PK 4+560 et PK 4+750.


Les activités de préfabrication des éléments d’assainissement indiquent à date 2 442 mètres linéaires de caniveaux produits sur un objectif de 8 980 ml, alors que la pose des caniveaux est rendue à 235 ml. S’agissant des dalots de section 1,5 x 1,5 m, 134 ml ont été préfabriqués sur les 350 ml prévus.
Par ailleurs, les opérations de déplacement des réseaux, notamment ceux de CAMWATER et ENEO, se poursuivent avec un taux d’exécution de 28,61 %.

Source: Mintp

Written by oscar

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

GIPHY App Key not set. Please check settings

What do you think?

Phase 2 de l’aménagement de l’Entrée Est de la ville de Douala : l’équipe-projet rassure sur l’évolution des travaux.

Section Welcome to Bamenda-Ecole des Champions : les équipes accélèrent les travaux.
