Au point kilométrique (pk) 35+000, en direction du carrefour Koungoulou, les travaux de mise en œuvre de la couche de base en grave latéritique sont réalisés à 98,35 % sur le lot 2, long de 30 km. Les travaux sont exécutés par l’entreprise Macam Sarl.

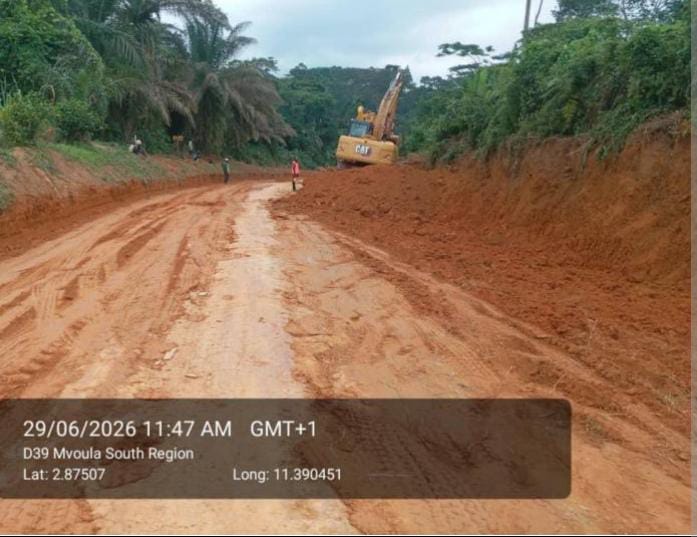

Au 21 octobre 2026, les travaux de terrassement et de nettoyage sont achevés. Les équipes ont pour cela dégagé 186 375 m² d’emprises, réalisé 4 321,63 m³ de remblais sur 23,24 km. L’imprégnation sablée est pour sa part réalisée sur 160 000 m², soit un taux d’exécution de 69,05 %. Les fossés triangulaires en béton armé sont achevés sur le linéaire 3 350 mètres.
Dans l’ensemble, le projet affiche un taux d’avancement physique de 72,12 %, contre 63,67 % de délais consommés. L’entreprise MACAM SARL envisage également de démarrer la construction des ouvrages.
Financé à hauteur de 4 194 003 951 FCFA par le Budget d’investissement public du MINTP au titre des exercices 2026 et 2027, le projet rentre dans le bitumage progressif de 200 km de routes dans la région du Sud.
Source: Mintp


GIPHY App Key not set. Please check settings
