Reconstruction de la section Pont Salah-Entrée village Ouro André : l’entreprise réalise une planche d’essai en zone d’élargissement.

La reconstruction de cette section de 56 km sur la route Ngaoundere-Garoua prend de plus en plus forme. Au 20 juillet 2026, le concasseur est opérationnel, les bases de l’entreprise CFHEC sont quasiment achevées, les études d’exécution se poursuivent et une planche d’essai de terrassement a été réalisée en zone d’élargissement.

Au cours de la semaine du 13 au 18 juillet 2026, plusieurs dossiers ont connu une évolution, aussi bien en ce qui concerne les études hydrauliques et hydrologiques, de même que les études topographiques.

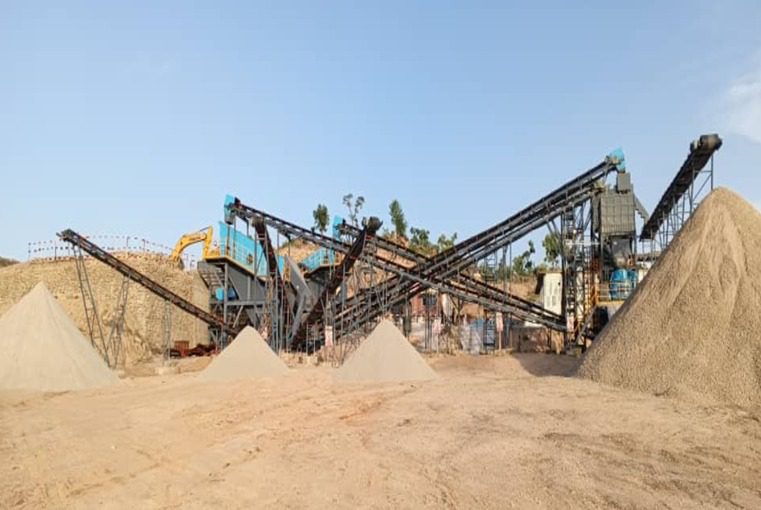

Les activités de la semaine ont été marquées par l’achèvement des essais et de carottage de la chaussée du PK 10 au PK 56, les prélèvements du sol d’assise du Pk 10 au Pk 30, la réalisation de la planche d’essai en zone d’élargissement du Pk 2+725 au Pk2+925 et la poursuite des essais en laboratoire pour les matériaux prélevés du Pk 0 au Pk 10. Le programme des études d’exécution, le programme d’exécution des travaux, le plan d’assurance qualité transmis sont approuvés. A la carrière, l’achèvement des réglages de la centrale de concassage est en cours et l’installation de la centrale à béton est achevée.


Pour la semaine du 20 au 25 juillet, l’entreprise prévoit la poursuite des prélèvements des matériaux du sol d’assise de remblais et sur la chaussée existante au-delà du Pk 10, la réalisation de la planche d’essai du Pk 2+350 au Pk 2+550, la poursuite du nivèlement et le terrassement de la plateforme à la carrière, la reprise de la campagne de reconnaissance géotechnique complémentaire, la production des affiches de signalisation et de sécurité à la base vie de Gouna, l’actualisation du rapport mensuel des activités hygiène, santé et environnement et le contrôle régulier des équipements du chantier et port des équipements de protection individuelle.

Source: Mintp

Written by oscar

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

GIPHY App Key not set. Please check settings

What do you think?

Construction de la traversée urbaine de Bamenda : les travaux de terrassements s’achèvent.

Département du Moungo : deux ponts achevés et un mur de soutènement en cours.
