En séjour dans la région de l’Ouest, le Ministre des Travaux Publics, Emmanuel Nganou Djoumessi, a parcouru la section Bandjoun-Bafang de la Nationale N°5, afin d’évaluer les travaux d’urgence engagés et apprécié les conditions actuelles de circulation sur cet itinéraire.

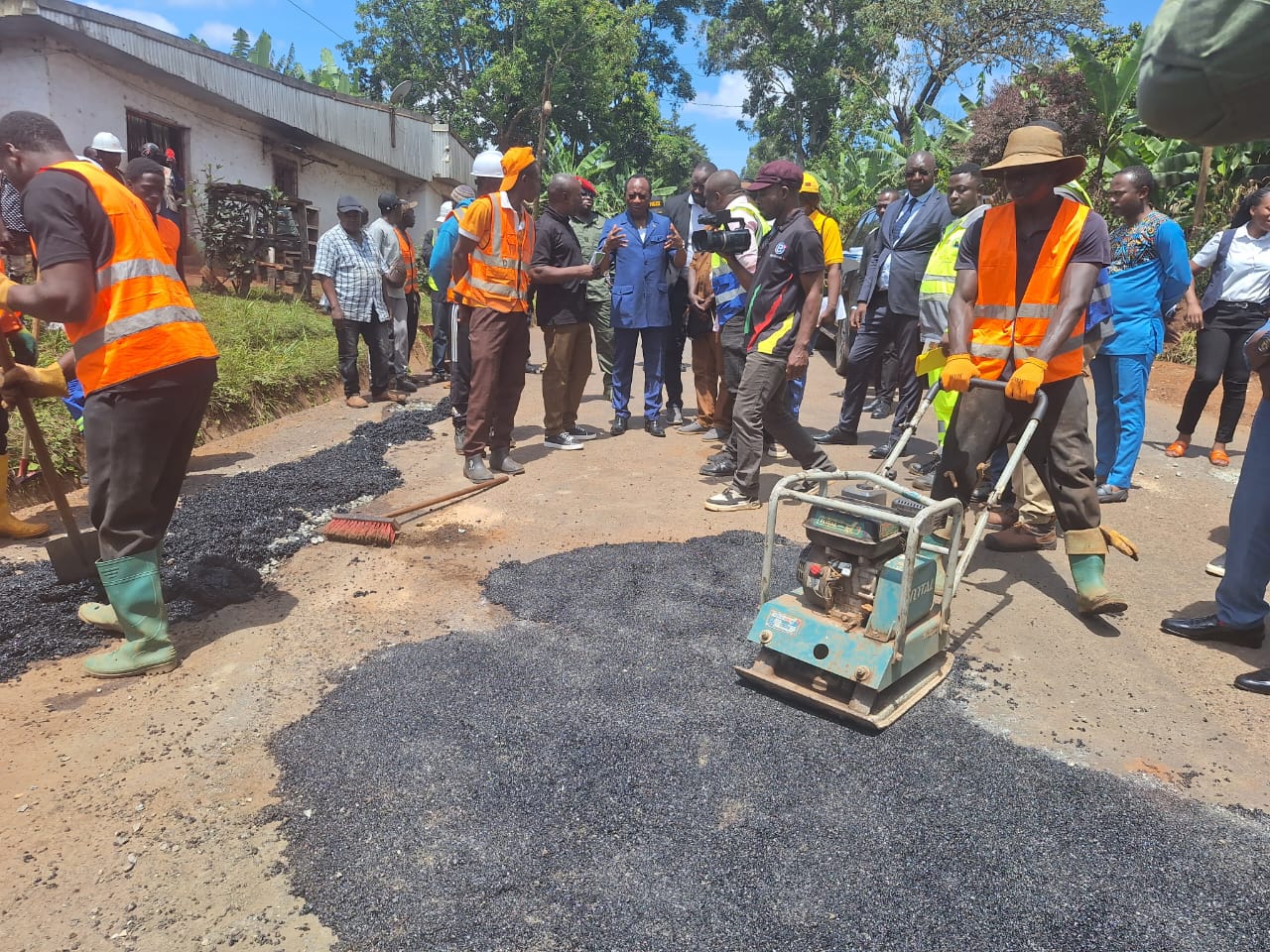

Sur le terrain, les équipes de la Brigade Nationale des travaux en régie sont mobilisées pour rendre l’itinéraire circulable. Les ingénieurs et techniciens du Ministère des Travaux Publics procèdent en effet au traitement des points critiques et au bouchage des nids-de-poule, avec l’apport de différents matériaux, notamment les moellons, le ballast, les matériaux 0/31,5, l’enduit superficiel bicouche et le Biophalt. Le constat a été relevé à Bandja, où un point d’arrêt a été effectué.
Ces interventions sont menées parallèlement aux opérations de cantonnage qui visent à améliorer les conditions de circulation des usagers et à préserver les emprises de la route.
À date, 205 nids-de-poule ont déjà été traités, du PK 0+000 à Bandjoun, représentant une superficie totale de 8 816,15 m². Parmi les zones traitées figurent six principaux points de rupture, localisés aux PK 6+300, 9+700, 12+750, 16+800, 29+550 et 35+700.
Les équipes ont également réalisé 52,85 m² de traitement au Biophalt entre les PK 0+000 et 0+500. À cela s’ajoutent le décapage des accotements et le nettoyage mécanique sur 25 km, le curage des fossés sur 1,3 km, le curage d’une buse de diamètre 800 mm au PK 35+700, ainsi que le débroussaillement manuel sur 1,5 km.
Cette mobilisation intervient dans un contexte où l’état de la Nationale N°5 constitue une préoccupation majeure pour les pouvoirs publics et les usagers. Au cours de la séance de travail ayant précédé la descente sur le terrain, tenue à la Délégation régionale des Travaux Publics de l’Ouest, le Ministre des Travaux Publics a reconnu le caractère préoccupant de la situation, tout en soulignant que la reconstruction de cette route est une priorité.
Pour plus d’efficacité, des entreprises seront mobilisées sous peu: CFHEC à partir de Douala et SINOHYDRO qui va intervenir au niveau de Nkongsamba. De son côté, la Brigade nationale des travaux en régie du MINTP est déployée depuis quelques jours sur le versant Ouest, à partir de Bandjoun.
Cette organisation vise à assurer une intervention coordonnée sur les différents points critiques de la Nationale N°5 et à améliorer, dans les meilleurs délais, les conditions de circulation
